La Contraloría General de la República (CGR) identificó trabajos no ejecutados y deficiencias constructivas en una obra vial de Veintiséis de Octubre, en Piura. El proyecto, destinado a la creación de pistas y veredas en el A.H. Santa Julia, sector A, fue recibido por un comité que consignó observaciones, pero no advirtió la ausencia de determinados trabajos previstos en el expediente técnico. La situación genera riesgos relacionados con la recepción de la infraestructura y la aplicación de penalidades contractuales.
Contraloría detecta trabajos no ejecutados en obra
De acuerdo con el Informe de Hito de Control N.° 028-2026-OCI/6042-SCC, correspondiente al periodo del 25 de agosto al 3 de setiembre de 2026, el comité de recepción identificó algunas deficiencias que derivaron en trabajos de resane y corrección.
Entre ellas se encontraron fisuras en buzones, sardineles y veredas, además de desniveles de adoquines ubicados en bases de postes y esquinas. Sin embargo, el comité no advirtió la falta de sellado asfáltico en juntas de dilatación de determinados tramos de veredas, sardineles y rampas de concreto, pese a que este trabajo estaba contemplado en el expediente técnico.
Durante una inspección, la comisión de control constató la ausencia de este sellado en los sardineles de concreto de las calles Alaska y Puerto Rico; en veredas de las calles Cuba, Colombia y Chile; y en rampas de concreto para cocheras ubicadas en las calles Alaska, China Popular y Canadá.
Según el informe, el sellado asfáltico en las juntas de dilatación permite absorber los esfuerzos producidos por la expansión y contracción del concreto, por lo que su ausencia puede afectar la vida útil de estos elementos.
Obra presenta deficiencias constructivas
La Contraloría también identificó partidas ejecutadas con deficiencias constructivas y presuntos incumplimientos de las especificaciones técnicas y los planos establecidos en el expediente técnico.

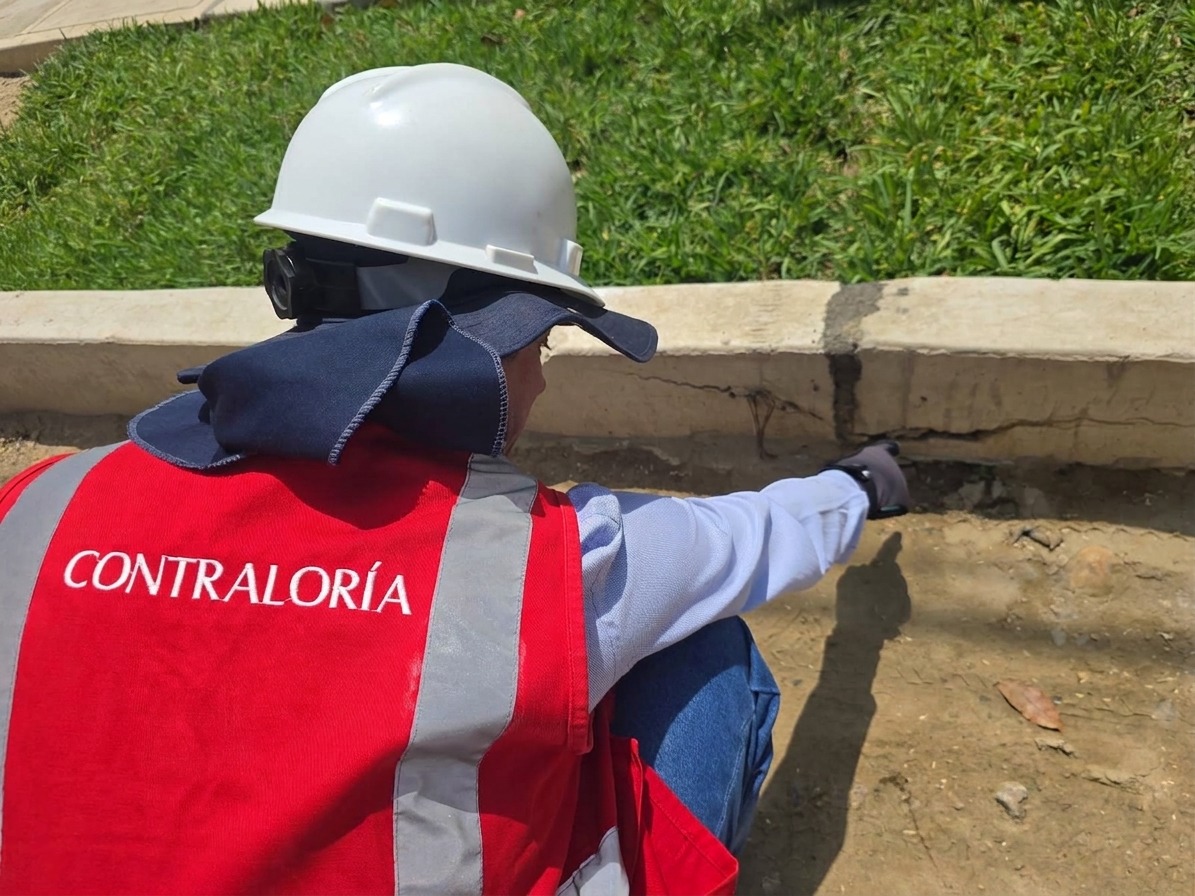

Durante la inspección se observaron grietas longitudinales en sardineles de concreto, desprendimiento y pérdida de material en su parte inferior, así como cavidades que dejaron expuesto el material interno.
En las veredas de concreto se encontraron fisuras longitudinales de trayectoria irregular, además de cangrejeras, un defecto de construcción que se presenta en estructuras de concreto, y exposición de agregado grueso.
Respecto a las rampas de concreto destinadas a personas con discapacidad, el equipo de auditores verificó un desnivel transversal en la conexión entre el cruce peatonal y la plataforma de descanso, ambos vinculados con las veredas. De acuerdo con el informe, esta condición puede ocasionar accidentes.
Proyecto vial supera los S/8.9 millones
En marzo de 2025, la Municipalidad Distrital de Veintiséis de Octubre suscribió un contrato con un consorcio para ejecutar la obra por un monto superior a S/8.9 millones. El plazo establecido para culminar los trabajos fue de 150 días calendario.
La Contraloría señaló que la omisión de trabajos previstos en el expediente técnico genera el riesgo de una recepción irregular de la infraestructura y de que no se apliquen las penalidades contractuales correspondientes, lo que podría convalidar el pago de partidas no ejecutadas.
El Informe de Hito de Control fue comunicado al titular de la Municipalidad Distrital de Veintiséis de Octubre para que adopte las acciones que correspondan dentro de sus competencias y obligaciones en la gestión institucional.
